以下是一份全面、系统化的绿化询价技巧指南,分为询价前、询价中、询价后三个阶段,并附上常见陷阱和注意事项。
第一阶段:询价前 - 准备工作是成功的关键
在联系任何供应商或施工单位之前,充分的准备能让您事半功倍。

明确自身需求与目标
- 功能定位: 您做这个绿化的目的是什么?是追求视觉效果(景观绿化)、生态效益(降温、增氧)、还是功能实用(如社区菜园、儿童活动区)?
- 预算范围: 您心里有一个大概的预算吗?这个预算是“硬性指标”还是“希望值”?明确预算有助于筛选合适的供应商。
- 时间要求: 项目有明确的开始和截止日期吗?是否考虑了植物的季节性(如春季种植最佳)?
编制详细的《绿化工程需求清单》
这是询价的核心文件,越详细,收到的报价就越准确,也越不容易产生纠纷,清单应至少包含以下内容:
-
A. 场地基本信息:
- 项目地址及面积: 精确的地址和总面积(平方米/亩)。
- 场地现状: 是否有需要清除的旧植被、建筑垃圾、硬质地面(如水泥地)?土壤状况如何?(是否需要换土、改良?)是否有地下管线或障碍物?
- 现场条件: 水源、电源的接入点在哪里?车辆进出是否方便?
-
B. 具体绿化内容(按区域/功能划分):
- 乔木:
- 品种清单: 香樟、朴树、桂花、蓝花楹等。
- 规格要求: 胸径(树干离地1.3米处的直径)、冠幅(树冠的直径)、高度、树形要求(如全冠、断根苗等),最好能附上参考图片。
- 灌木/地被:
- 品种清单: 红叶石楠、金森女贞、麦冬、酢浆草等。
- 规格要求: 高度、蓬径、数量(株/平方米)。
- 草坪:
- 草种类型: 如高羊茅、百慕大、马尼拉等。
- 铺设方式: 满铺、点铺还是籽播?对草皮的要求(如带土厚度)。
- 花卉/时令花卉:
- 品种清单: 如三色堇、矮牵牛、一串红等。
- 规格与数量: 盆径、花色、种植密度。
- 立体绿化/花箱:
- 位置、尺寸、植物配置方案。
- 乔木:
-
C. 配套工程内容:
(图片来源网络,侵删)- 土方工程: 地形塑造、客土(购买种植土)、垃圾清运。
- 基础工程: 种植穴开挖、换土范围、土壤改良(如添加营养土、有机肥)。
- 给排水系统: 是否需要安装喷灌系统、滴灌系统或取水点?管网走向和材质要求。
- 硬质景观: 如园路、汀步、树池、花坛等(如果包含在绿化项目中)。
- 养护要求: 是否包含施工后的养护期(通常为1-2年)?养护的具体内容(浇水、施肥、修剪、病虫害防治、除草等)和频率。
寻找和筛选潜在供应商
- 渠道:
- 线上平台: 如各类B2B网站、招投标平台。
- 线下推荐: 向同行、朋友、物业公司咨询,口碑很重要。
- 实地考察: 去您欣赏的已完工绿化项目现场,向业主询问施工单位。
- 筛选标准:
- 资质: 查看对方是否具备园林绿化相关资质(如城市园林绿化X级资质)。
- 案例: 要求对方提供过往的成功案例,特别是与您项目规模和类型相似的,最好能实地考察。
- 专业性: 初步沟通,感受对方对植物、施工、养护的专业度。
第二阶段:询价中 - 有效沟通与信息收集
发送询价函
将您准备好的《绿化工程需求清单》作为询价函,通过邮件或正式文件形式发给3-5家筛选出的供应商,这能保证报价的公平性和可比性。
组织现场勘查与技术交底
- 务必要求供应商到现场勘查。 照片和文字无法完全替代实地感受,供应商可以发现您清单中未提及的现场问题,并提出专业建议。
- 在勘查时,与供应商的技术负责人一起,逐项确认需求清单,解答疑问,这一步是确保报价准确性的关键。

获取详细的《报价单》

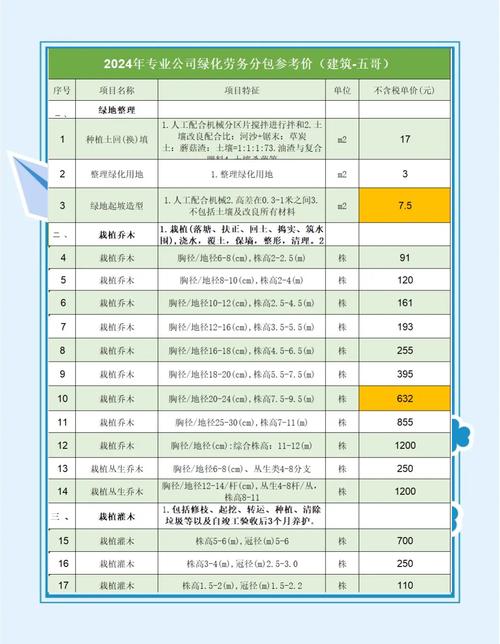

一份专业、透明的报价单应包含以下内容,而不仅仅是一个总价:
- 分项报价明细:
- 材料费: 清单中所有植物、辅材(如种植土、肥料、支撑杆、草绳等)的单价和总价。
- 人工费: 不同工种(如普工、技术工、司机)的工时和单价。
- 机械费: 挖掘机、吊车、运输车等机械的台班费。
- 措施费: 施工期间的临时水电、安全防护、成品保护、垃圾清运等费用。
- 设计费/养护费: 如有,单独列出。
- 总价: 所有分项费用的总和。
- 报价有效期: 本报价有效期为30天”。
- 工期承诺: 预计的开工和竣工日期。
- 付款方式: 预付款、进度款、尾款的比例和支付节点。
- 质量标准与验收标准: 明确植物成活率(如95%以上)、景观效果等要求。
- 售后服务/养护方案: 详细说明养护期内的服务内容。
深入提问,打破信息壁垒
不要只看价格,要问清楚细节:
- 关于植物: “这批桂花是苗圃直供还是外地采购?”“是全冠苗还是断根苗?”“运输过程中如何保证土球完好?”
- 关于施工: “种植穴的尺寸和标准是什么?”“基肥用什么品牌和用量?”“支撑和固定方案是怎样的?”
- 关于养护: “养护期多久?包含哪些具体服务?多久来修剪一次?用什么药?”
- 关于风险: “如果因贵方原因导致植物死亡,如何进行补植?费用谁承担?”
第三阶段:询价后 - 分析、谈判与决策
横向对比分析
不要只看总价最低的,创建一个对比表格,将各家的报价单逐一拆解,进行对比:

| 对比项 | 供应商A | 供应商B | 供应商C | 备注 |
|---|---|---|---|---|
| 总价 | 10万 | 5万 | 11万 | |
| 乔木单价 | 香樟 300元/株 | 香樟 280元/株 | 香樟 350元/株 | B可能用了小规格苗 |
| 土方工程 | 包含客土 | 仅包含地形塑造 | 包含客土+改良 | C的土质处理更好 |
| 养护期 | 1年 | 6个月 | 2年 | C的后期成本更低 |
| 付款方式 | 3-3-4 | 5-5 | 3-4-3 | A对现金流压力小 |
| 案例/口碑 | 优秀 | 一般 | 优秀 |
通过对比,你会发现低价的背后可能隐藏着偷工减料、服务缩水等问题。
谈判与议价
- 基于价值谈判: 不要只说“你们太贵了”,而是指出对方报价中不合理的地方,或提出对您更有利的条款,如“我们希望在养护期增加一次病虫害防治服务,您看能否在总价上做些调整?”
- 利用竞争: “A公司给我们报了XX价格,你们能否提供一个更有竞争力的方案?”
- 关注隐性成本: 确认报价中是否包含了所有可能产生的费用,如垃圾清运费、夜间施工费等。
最终决策与签订合同
- 综合评估: 选择一个价格合理、方案专业、服务可靠、信誉良好的供应商,而不是单纯的价格最低者。
- 签订正式合同: 这是最重要的一步! 将所有谈妥的细节,包括需求清单、报价单、技术标准、工期、付款方式、违约责任、养护条款等,全部写入具有法律效力的合同中,口头承诺不可靠!
必须警惕的陷阱
- 低价陷阱: 报价远低于市场平均价,后期通过增项、偷工减料来弥补损失。
- 模糊报价: 报价单只有总价,没有分项明细,无法核实成本。
- 以次充好: 用小规格、病弱、不适应本地气候的植物冒充优质苗。
- 隐瞒风险: 对土壤问题、地下管线等现场困难避而不谈,施工时再追加费用。
- 养护缩水: 承诺的养护服务大打折扣,导致植物成活率低,景观效果迅速变差。
核心原则: 专业的人做专业的事,明确的需求是基础,详细的合同是保障。 做好充分的准备,您就能在绿化询价中游刃有余,获得物超所值的绿化成果。
